Das Wichtigste in Kürze
- Mit der Abnahme wird deine Vergütung fällig (§ 641 BGB), die Gewährleistung beginnt (§ 634a BGB) und die Gefahr geht auf den Kunden über (§ 644 BGB).
- Ab der Abnahme muss der Kunde beweisen, dass ein Mangel vorliegt – vorher musstest du beweisen, dass alles in Ordnung ist (§ 363 BGB).
- Eine Abnahme kann ausdrücklich, stillschweigend oder nach Fristsetzung als fiktive Abnahme entstehen (§ 640 Abs. 2 BGB). Bei Privatkunden wirkt die Frist nur mit einem Hinweis in Textform.
- Kennt der Kunde einen Mangel und nimmt ab, ohne sich seine Rechte vorzubehalten, verliert er sie (§ 640 Abs. 3 BGB) – deshalb gehören Vorbehalte ins Protokoll.
- Wegen unwesentlicher Mängel darf er die Abnahme nicht verweigern. Tut er es doch, kannst du eine gemeinsame Zustandsfeststellung verlangen (§ 650g BGB).
Inhalt
Was die Abnahme rechtlich auslöst
Abnahme heißt: Der Kunde erklärt, dass er deine Arbeit im Wesentlichen als vertragsgemäß annimmt. Kein Höflichkeitsakt, sondern der Schalter, der vier Dinge auf einmal umlegt:
- Dein Geld wird fällig. „Die Vergütung ist bei der Abnahme des Werkes zu entrichten“ (§ 641 Abs. 1 BGB). Beim Bauvertrag brauchst du zusätzlich eine prüffähige Schlussrechnung (§ 650g Abs. 4 BGB).
- Die Gewährleistung beginnt. Die Verjährung startet mit der Abnahme (§ 634a Abs. 2 BGB): zwei Jahre bei Arbeiten an einer Sache, fünf Jahre bei Bauwerken. Ohne Abnahme läuft sie nicht an – du haftest länger, nicht kürzer.
- Die Beweislast dreht sich. Vorher musst du beweisen, dass deine Leistung in Ordnung ist. Danach muss der Kunde beweisen, dass ein Mangel vorliegt und schon bei der Abnahme da war (§ 363 BGB).
- Die Gefahr geht über. Bis zur Abnahme trägst du das Risiko (§ 644 Abs. 1 BGB). Wird das frisch verlegte Parkett am Tag davor durch einen geplatzten Schlauch ruiniert, ist das dein Problem. Einen Tag später ist es seins.
Die vier Wege, wie eine Abnahme zustande kommt
| Art | Wie sie entsteht | Worauf du achten musst |
|---|---|---|
| Förmlich | Gemeinsamer Termin, Protokoll, Unterschrift | Der sichere Weg – nur hier steht schwarz auf weiß, was gefunden wurde |
| Ausdrücklich | Kunde sagt oder schreibt „passt so“ | Gilt, ist aber später schwer zu belegen |
| Stillschweigend | Kunde zahlt, zieht ein, nutzt die Anlage | Entsteht ohne dein Zutun – und ohne Mängelliste |
| Fiktiv | Frist gesetzt, Kunde schweigt (§ 640 Abs. 2 BGB) | Bei Privatkunden nur mit Hinweis in Textform |
Die förmliche Abnahme
Ihr geht gemeinsam durch und schreibt das Ergebnis auf. Im VOB-Vertrag muss das stattfinden, sobald eine Seite es verlangt: Befund schriftlich, Vorbehalte wegen bekannter Mängel und Vertragsstrafen hinein, jede Seite bekommt eine Ausfertigung (§ 12 Abs. 4 VOB/B).
Die fiktive Abnahme nach § 640 Abs. 2 BGB
Dieser Weg gehört in jeden Werkzeugkasten. Du meldest die Fertigstellung und setzt eine angemessene Frist zur Abnahme – benennt der Kunde darin nicht mindestens einen Mangel, gilt das Werk als abgenommen. Schweigen hilft ihm also nicht mehr.
Die Fristen der VOB/B
Habt ihr die VOB/B vereinbart, gelten eigene Fristen – gerechnet in Werktagen, also Montag bis Samstag ohne Sonn- und Feiertage:
- Verlangst du nach der Fertigstellung die Abnahme, muss der Auftraggeber sie binnen 12 Werktagen durchführen (§ 12 Abs. 1 VOB/B).
- Verlangt niemand eine Abnahme, gilt die Leistung 12 Werktage nach deiner schriftlichen Fertigstellungsmitteilung als abgenommen (§ 12 Abs. 5 Nr. 1 VOB/B).
- Nimmt der Auftraggeber die Leistung in Benutzung, gilt sie 6 Werktage nach Beginn der Benutzung als abgenommen (§ 12 Abs. 5 Nr. 2 VOB/B). Benutzt er Teile nur, um selbst weiterzubauen, zählt das nicht.
- Vorbehalte wegen bekannter Mängel oder Vertragsstrafen muss er spätestens zu diesen Zeitpunkten geltend machen (§ 12 Abs. 5 Nr. 3 VOB/B).
Wichtig: Die VOB/B gilt nur, wenn ihr sie wirksam vereinbart habt; gegenüber Privatkunden muss der Text zusätzlich übergeben werden. Verlass dich dort nicht auf die VOB-Fristen, sondern nimm § 640 Abs. 2 BGB.
Der Vorbehalt: der Satz, an dem Rechte hängen
Nimmt der Kunde ein mangelhaftes Werk ab, obwohl er den Mangel kennt, behält er seine Rechte auf Nacherfüllung, Selbstvornahme und Minderung nur, wenn er sich das bei der Abnahme vorbehält (§ 640 Abs. 3 BGB). Dasselbe gilt für eine Vertragsstrafe: Wer die Erfüllung annimmt, kann sie nur verlangen, wenn er sich das Recht bei der Annahme vorbehält (§ 341 Abs. 3 BGB).
Für dich heißt das zweierlei. Erstens: Schreib jeden besprochenen Mangel ins Protokoll – auch die, die dich ärgern; ein Protokoll, das bekannte Mängel verschweigt, macht dich angreifbar. Zweitens: Steht kein Vorbehalt wegen einer Vertragsstrafe drin, ist das Thema erledigt.
Was ins Abnahmeprotokoll gehört
- Wer und was: Name und Anschrift beider Seiten, Bauvorhaben oder Auftragsnummer, Auftragsdatum.
- Wann und wo: Datum und Uhrzeit, Ort, alle Anwesenden mit Funktion (Bauherr, Architekt, Bauleiter, Monteur).
- Was abgenommen wird: die Leistung, klar abgegrenzt – ganzer Auftrag oder ein in sich abgeschlossener Teil.
- Das Ergebnis in einem Satz: abgenommen, abgenommen unter Vorbehalt, oder Abnahme verweigert.
- Mängelliste: jeder Mangel einzeln mit Ort und kurzer Beschreibung, dazu die Frist zur Beseitigung.
- Vorbehalte: wegen bekannter Mängel und wegen einer Vertragsstrafe – ausdrücklich, nicht zwischen den Zeilen.
- Restleistungen und übergebene Unterlagen: Bedienungsanleitung, Prüfprotokoll, Wartungshinweise.
- Beginn und Ende der Gewährleistungsfrist, mit Datum ausgeschrieben.
- Fotos von den strittigen Stellen, Unterschriften beider Seiten – und je eine Ausfertigung für jeden.
Die Abnahme Schritt für Schritt
- Fertigstellung melden und Termin vorschlagen – schriftlich, mit Datum. Bei Privatkunden gehört der Hinweis nach § 640 Abs. 2 BGB in dieselbe Nachricht.
- Vorher selbst durchgehen, eine halbe Stunde mit den Augen des Kunden. Jeder Mangel, den du vorher findest, steht nicht im Protokoll.
- Gemeinsam begehen, Raum für Raum, ohne Eile. Lass den Kunden sagen, was ihm auffällt.
- Alles aufschreiben, während ihr davorsteht. Am Küchentisch erinnert sich niemand mehr an den Kratzer im zweiten Bad.
- Ergebnis vorlesen, Mängel und Fristen bestätigen lassen, unterschreiben.
- Ausfertigung sofort übergeben – als Ausdruck oder per Mail, am selben Tag.
- Schlussrechnung stellen. Jetzt ist die Vergütung fällig. Was hineingehört, steht im Beitrag zu den Pflichtangaben auf der Handwerkerrechnung.
Wenn der Kunde die Abnahme verweigert
Das Gesetz ist klar: Wegen unwesentlicher Mängel kann die Abnahme nicht verweigert werden (§ 640 Abs. 1 Satz 2 BGB). Ein Kratzer im Fliesenspiegel, eine fehlende Abdeckkappe – das reicht nicht. Nur wesentliche Mängel, die den vertraglichen Zweck spürbar beeinträchtigen, berechtigen dazu; im VOB-Vertrag steht dasselbe in § 12 Abs. 3.
Verweigert der Kunde trotzdem und nennt Mängel, hast du ein starkes Werkzeug: die gemeinsame Zustandsfeststellung (§ 650g Abs. 1 BGB). Der Kunde muss mitwirken; erscheint er zum vereinbarten Termin ohne entschuldigten Grund nicht, darfst du den Zustand allein feststellen und ihm eine Abschrift geben. Der Clou steht in Absatz 3: Ein offenkundiger Mangel, der dort nicht aufgeführt ist, gilt als später entstanden und vom Kunden zu vertreten.

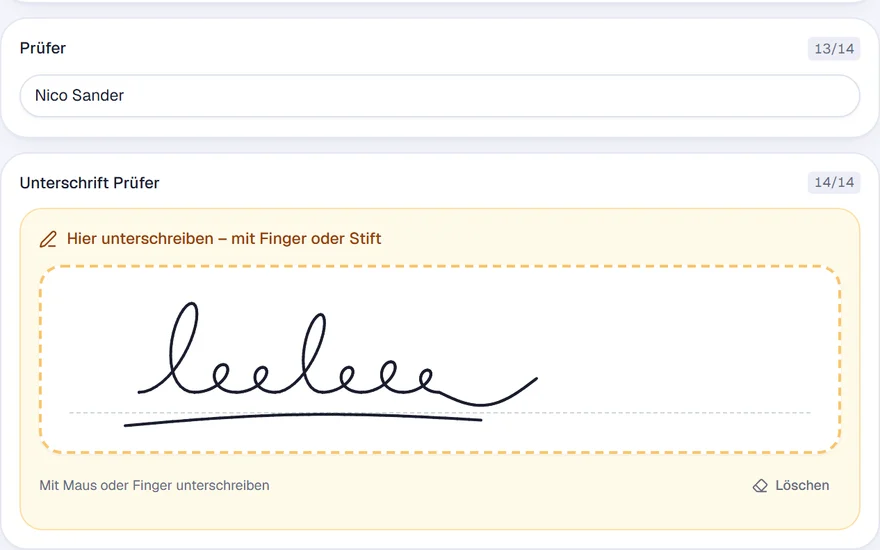

Unterschrift vor Ort – Papier oder Handy?
Das Gesetz schreibt für die Abnahme keine bestimmte Form vor: Papier ist genauso wirksam wie Bildschirm. Der Unterschied liegt in dem, was danach passiert. Der Durchschlag im Handschuhfach wird nicht abgetippt, die Fotos bleiben auf dem Privathandy, und der Kunde bekommt seine Ausfertigung erst nächste Woche.

Worauf du bei einer digitalen Lösung achten solltest: Das Formular muss deine Felder abbilden, nicht umgekehrt. Fotos gehören in denselben Vorgang wie der Text. Und am Ende steht eine Datei, die du in fünf Jahren noch öffnen kannst.
Fazit
Die Abnahme ist der Moment, in dem aus deiner Arbeit eine fällige Forderung wird und die Uhr für deine Haftung zu laufen beginnt. Lass sie nicht nebenbei passieren: Fertigstellung schriftlich melden, Termin setzen, gemeinsam durchgehen, alles aufschreiben – Mängel, Fristen, Vorbehalte – und die Ausfertigung mitgeben. Was davor auf der Baustelle passiert ist, hältst du laufend fest: siehe Bautagebuch.
Häufige Fragen
Ist ein Abnahmeprotokoll gesetzlich vorgeschrieben?
Nein, das BGB schreibt für die Abnahme keine Form vor – sie kann sogar stillschweigend erfolgen. Schriftlich wird es erst, wenn eine förmliche Abnahme nach § 12 Abs. 4 VOB/B verlangt wird. Ohne Protokoll hast du aber keinen Nachweis über Zeitpunkt, Mängel und Vorbehalte – genau das, worum später gestritten wird.
Darf der Kunde die Abnahme wegen kleiner Mängel verweigern?
Nein. § 640 Abs. 1 Satz 2 BGB sagt ausdrücklich, dass die Abnahme wegen unwesentlicher Mängel nicht verweigert werden kann; im VOB-Vertrag steht dasselbe in § 12 Abs. 3. Verweigert er trotzdem, nimm die Mängel ins Protokoll auf und verlange notfalls eine gemeinsame Zustandsfeststellung nach § 650g BGB.
Wann gilt eine Leistung als abgenommen, obwohl niemand unterschrieben hat?
Nach § 640 Abs. 2 BGB, wenn du nach Fertigstellung eine angemessene Frist gesetzt hast und der Kunde darin nicht mindestens einen Mangel benennt. Bei Verbrauchern wirkt das nur mit einem Hinweis in Textform. Bei vereinbarter VOB/B gilt die Leistung 12 Werktage nach schriftlicher Fertigstellungsmitteilung als abgenommen, bei Benutzung schon nach 6 Werktagen.
Wann beginnt die Gewährleistung – mit Rechnung oder mit Abnahme?
Mit der Abnahme. Die Verjährung beginnt nach § 634a Abs. 2 BGB mit der Abnahme und beträgt zwei Jahre bei Arbeiten an einer Sache und fünf Jahre bei Bauwerken. Ist die VOB/B vereinbart und nichts anderes geregelt, sind es für Bauwerke vier Jahre (§ 13 Abs. 4 VOB/B). Das Rechnungsdatum spielt keine Rolle.
